海泉5月份生產報告
日期:2015-05-31 13:19:00 作者:海泉5月份生產報告-江蘇海宏建設工程有限公司
海泉 錢萬勇
因為海泉過年后暫時沒有生產任務,同時海旭去海南需要配備人員,機艙大部分船員調去海旭,而我們甲板的人員到錨艇幫忙,把呂四工地的沉、浮管拖回海門。
一直到4月底,基本完成管線的調遣任務。同時得到通知準備海新船塢前沿航道清淤工程。小虎帶領管線,負責排岸管,約1.5Km;我帶領甲板船員整理浮管,準備約500m,同時申請備用物資;機艙船員把1#、2#、3#機發動,檢查各成熟是否正常,確保柴油機正常工作;小錨艇因為好久沒有使用,給柴油機電瓶備電,檢查發電機,待停工時能正常發電。
雖然開工前做了充分的準備,但是開工時還是出現了狀況。第一天移船準備開工,發現不能合排,陸飛立即從公司趕來,合排開關接觸不良,換了個開關;正常開工時2#機15缸有輕微的敲缸,打開檢查發現氣門頂桿脫離卡槽,由繆師傅和海翔顧月斌幫助重新裝配,并調試進、出氣門間隙;高壓氣瓶的安全閥漏氣,經繆師傅重新研磨,能正常發機了;小錨艇發電機不能發電,換了碳刷,恢復正常。

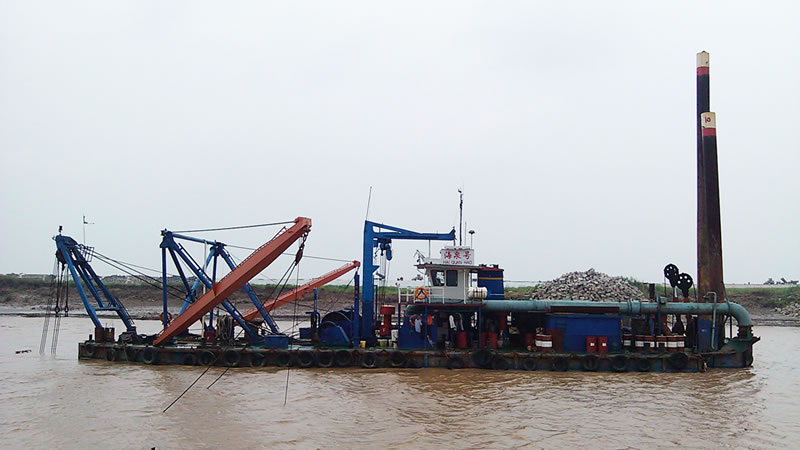

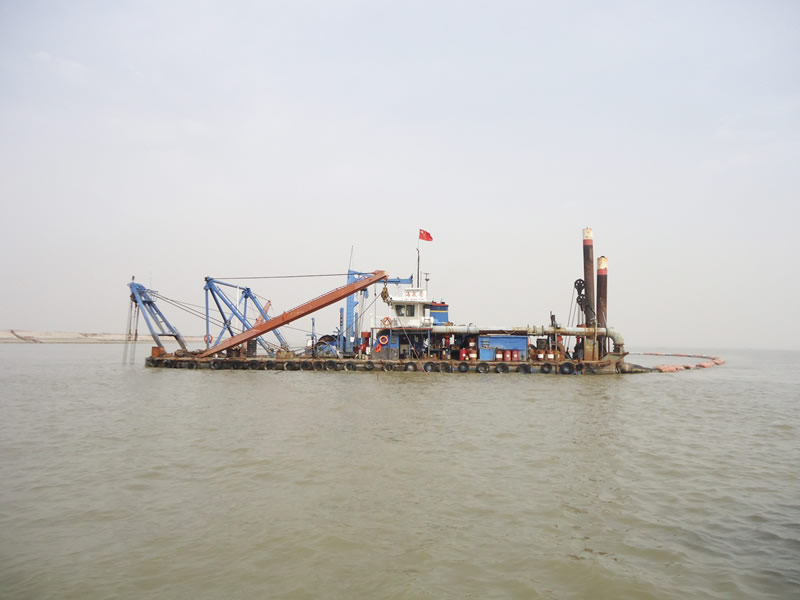

海新船塢外航道靠近新江海河閘,進出船舶較多,經常有大量船舶??康却M閘,給我們施工帶來不便,我們也在浮管上安裝自亮燈以警示。大量船舶帶來的還有大量的垃圾,我猜江底也是垃圾堆積如山,每天需要花大量的時間用來清理絞刀及吸口的垃圾,海泉人員太少,就從管線調4人到船上幫助清垃圾、打掃衛生。清吸口頻率最快時,只能施工40分鐘,就得起橋清垃圾。
現在南面兩絲已經挖完,現在準備開始挖北面兩絲,因為海騰挖碼頭外圍堤,給海騰讓位置,海泉停工兩天。現在對海泉影響比較大的還有攪拌站碼頭外停靠的船舶較多,海泉無法正常移船施工,希望公司領導幫忙協調解決。
現在天氣不熱,白天時間較長,正是我們抓緊生產的好時機,只要完成清淤,海新船塢里的新船就能出塢,這是一個令人高興的節點,預示海新船廠第一艘1000噸浮吊船順利出航。海泉會抓緊時間完成公司安排的任務。
